Startseite Abteilungen Projektrealisierung Kanalisation und Werkleitungen Küsnacht, Buckwis
Küsnacht, Buckwis
Werkleitungserneuerung
Ausgangslage / Auftrag
Aufgrund des Alters und des Zustandes wurden die Werkleitungen durch die Werke am Zürichsee AG (WaZ) erneuert. Die EW-Anlage wurde auf ca. 80 m durch einen neuen Rohrblock ersetzt und mit einer Verteilkabine ergänzt, die Wasserhauptleitung zwischen der Weinmanngasse 76 bis zum Schacht Buckwis ca. 170 m (GD 200) ersetzt sowie auf ca. 50 m (PE 160) neu erstellt. Die Hausanschlussleitungen wurden in PE 63 bis zur Grundstücksgrenze erneuert. Zusätzlich konnten im selben Zug die Gasleitung über 50 m erneuert werden. Nach den Werkleitungserneuerungen wurde die ganze Oberfläche in der Weinmanngasse Nr. 78 – 82 neu erstellt.
SNZ wurde durch die Werke am Zürichsee (WaZ) mit der Projektierung, der Ausschreibung sowie der Ausführung und Inbetriebnahme beauftragt.
Vorgehen
In Zusammenarbeit mit WaZ und der Gemeinde Küsnacht wurden die Projekt- und Ausschreibungsunterlagen erstellt.

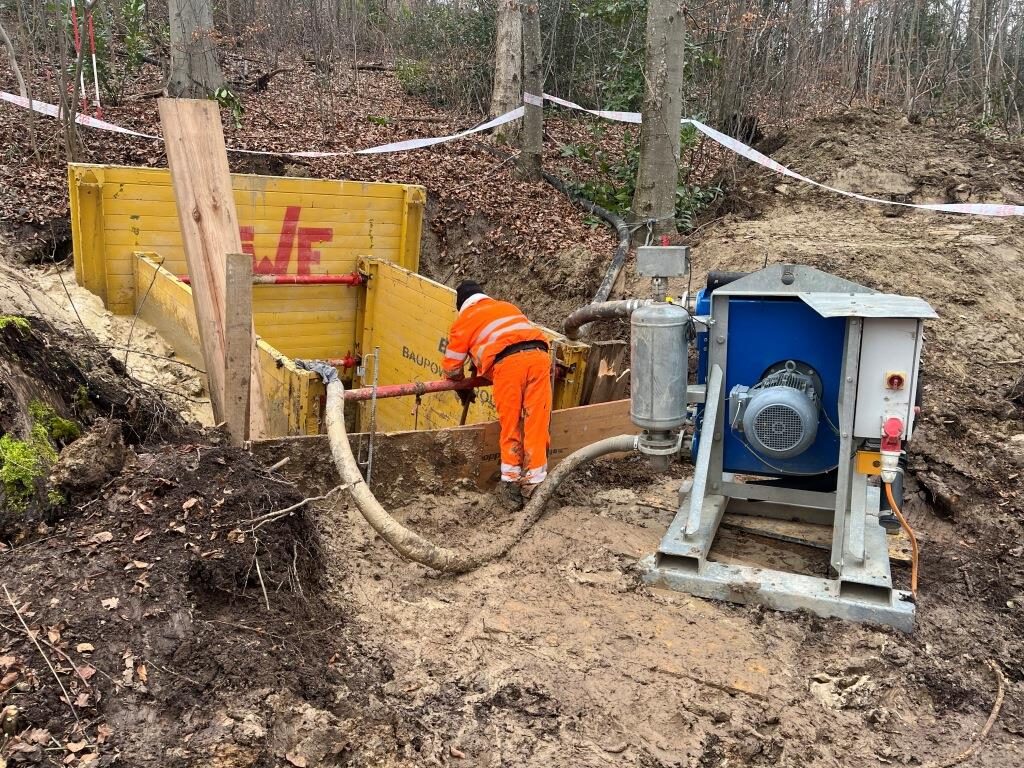

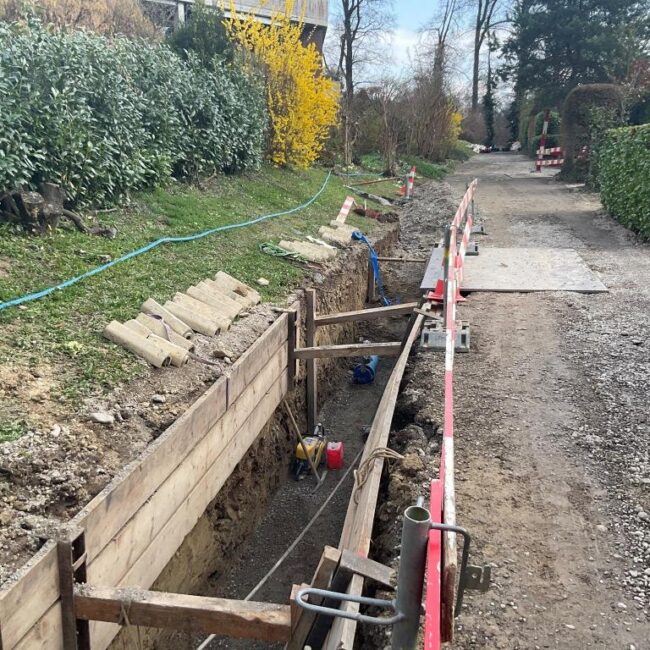

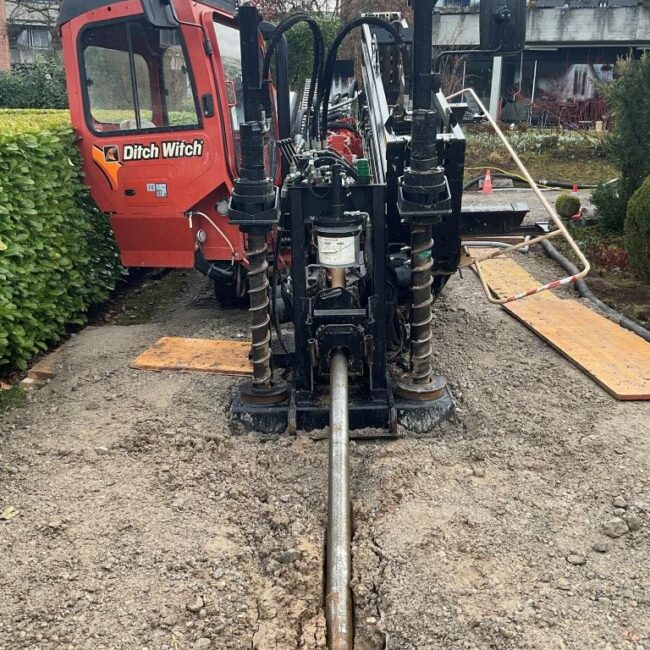

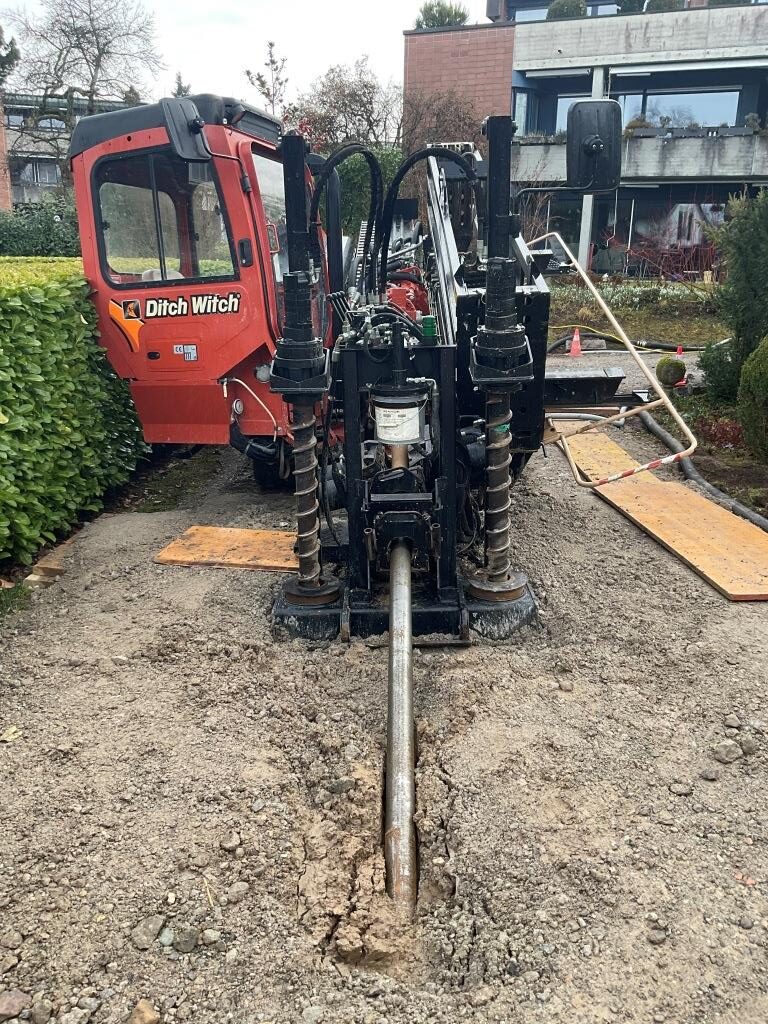

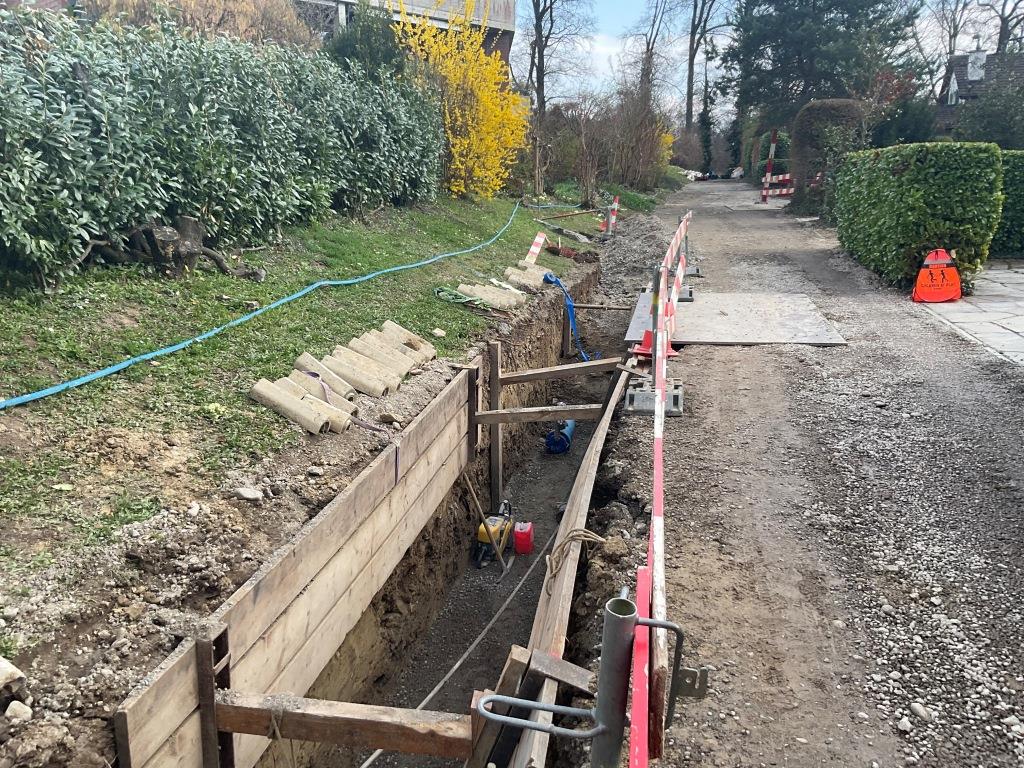

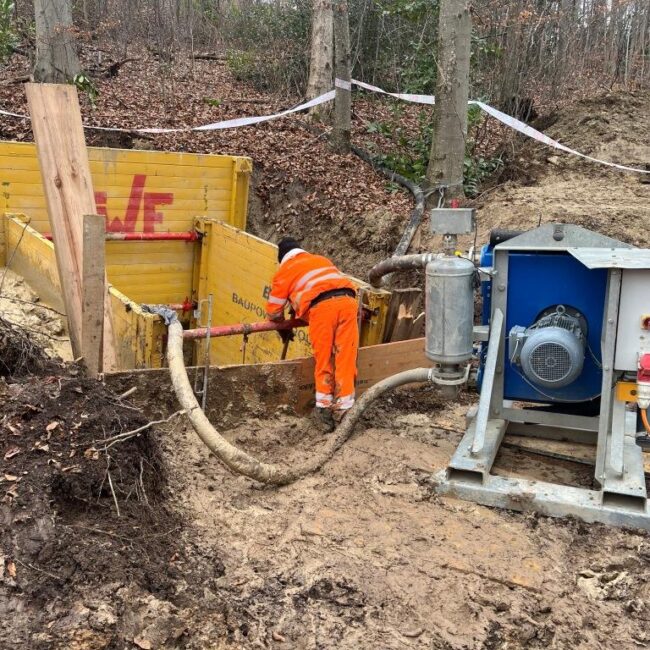

Der ganze Abschnitt der Weinmanngasse befindet sich auf privatem Grund, der Austausch mit den Anwohnern musste sehr intensiv geführt werden. Um den Schutzwald nicht zu beeinträchtigen, wurden 100m Leitungserneuerung mittels Spülbohr-verfahren ausgeführt. Die Ausführung wird durch SNZ als örtliche Bauleitung begleitet.
Ergebnisse
Erfolgreiche Projektumsetzung über alle Phasen mit termingerechter Übergabe an den Auftraggeber.
Auftraggeber
Werke am Zürichsee AG (WaZ)
Ausführende Firmen
Hüppi AG Bauunternehmung
Chr. Müller AG (trenchag)
Bearbeitungszeitraum
Bauprojekt
Juli bis November 2024
Ausschreibung
November / Dezember 2024
Ausführungsprojekt
2024 bis Januar 2025
Bauausführung
Februar bis Mai 2025
Bearbeitete SIa-Phasen
32 / 41 / 51 / 52
